新ごみ処理施設造成工事について

更新日:2026年10月01日

  新ごみ処理施設の建設に先立ち、建設地の造成工事に着手しています。

  建設地は畑地で多少の起伏があるため、作土の除去および切り盛りにより整地を行います。また、周囲との段差箇所に擁壁を設置し、場内の雨水を処理するため水路および調整池等を整備し、令和9年3月の造成工事完了を目指しています。

    工事名:      令和7年度 第10215号  高島市新ごみ処理施設造成工事

    契約工期:   令和8年4月9日から令和9年3月26日まで

    受注者:      山下建設株式会社

造成工事進捗状況写真

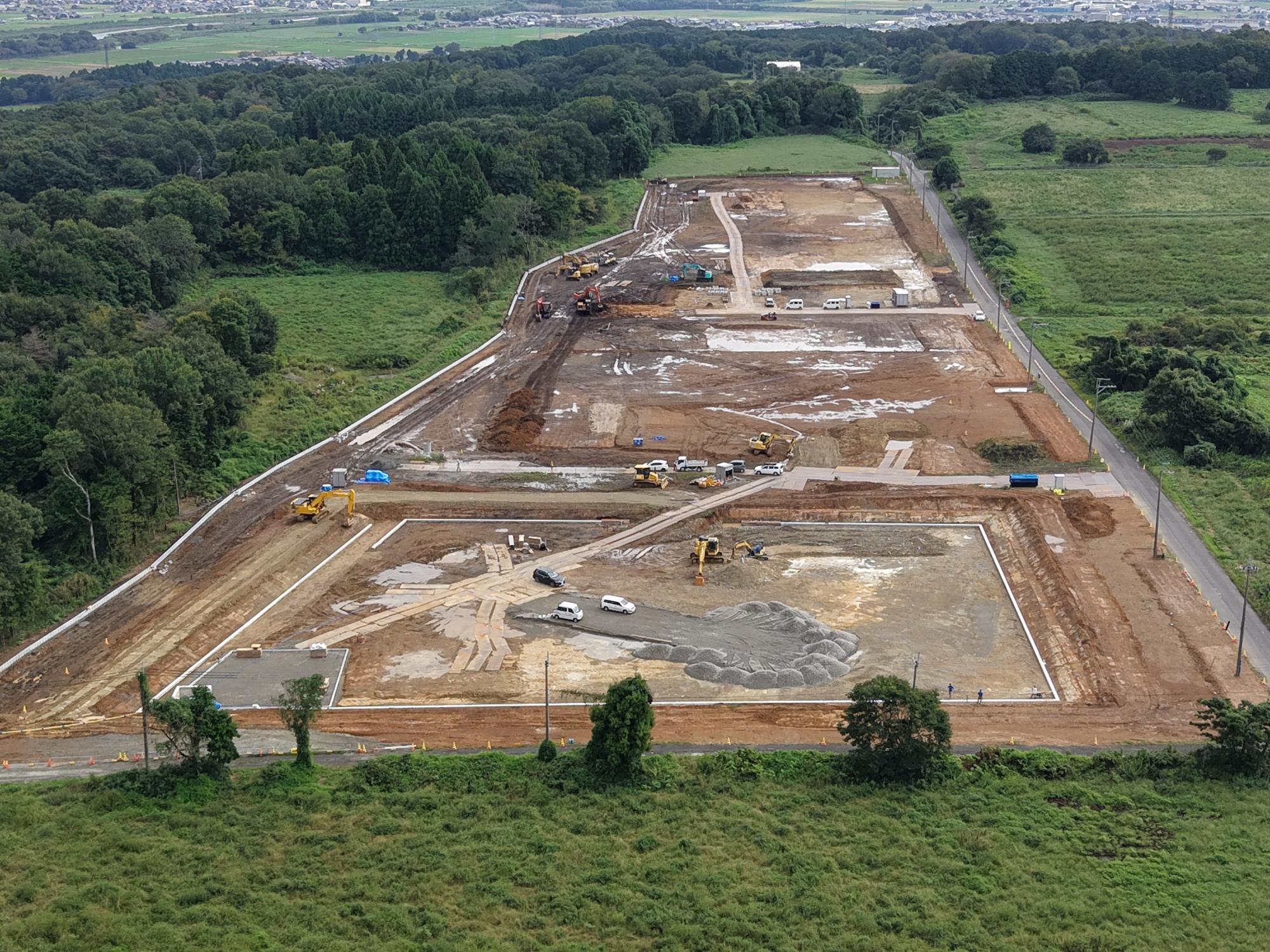

〇2026年9月末 造成工事進捗率41.0%(西→東)

20260930

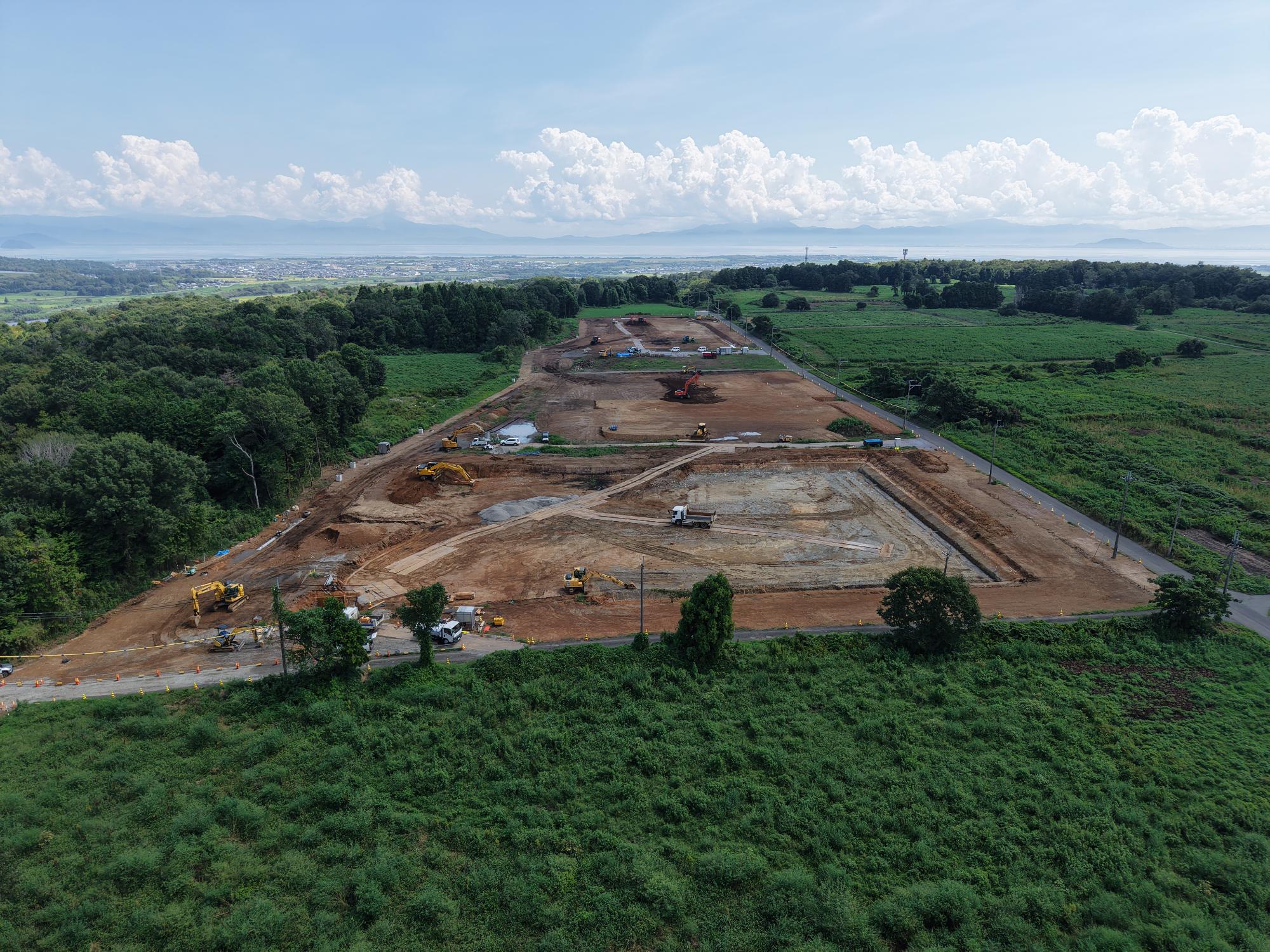

〇2026年8月末 造成工事進捗率30.5%(西→東)

202608

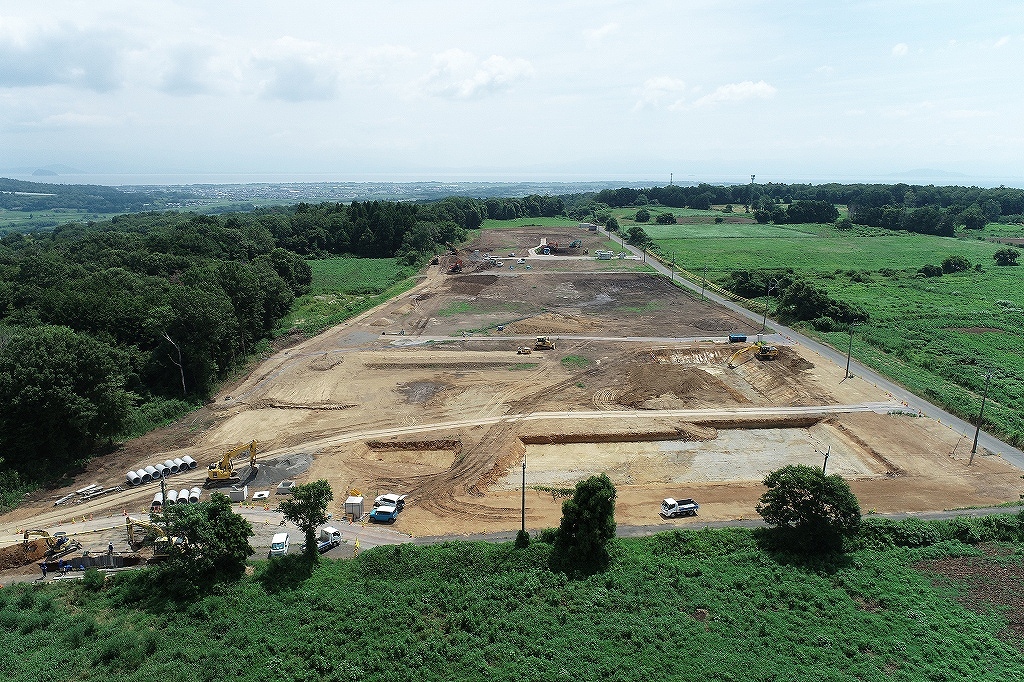

〇2026年7月末 造成工事進捗率22.3%(西→東)

202607

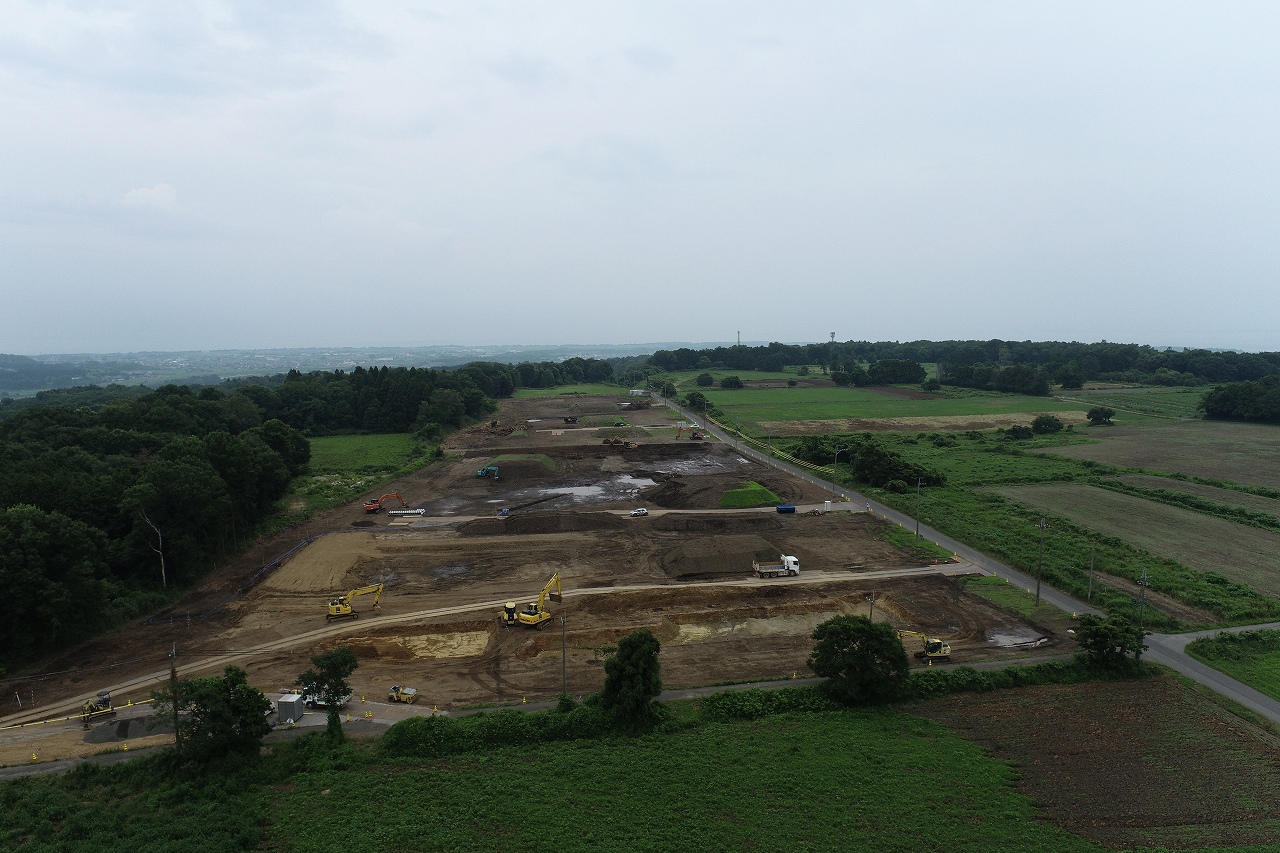

〇2026年6月末 造成工事進捗率12.3%(西→東)

202606

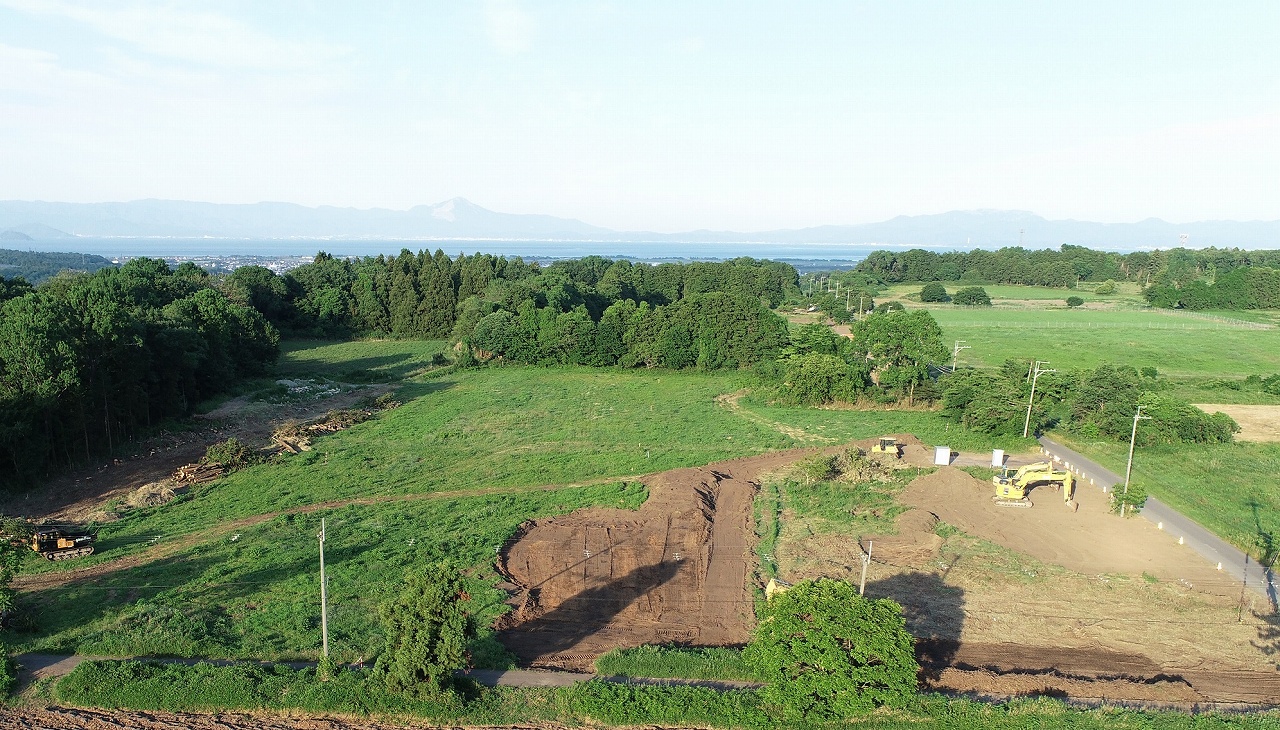

〇2026年5月末 造成工事進捗率6.1%(西→東)

202605

〇2025年5月 造成工事着工前(南西→北東)

2025年5月 造成工事着工前(南西→北東)
